(Esto es un fragmento del Módulo 4 del Curso “Diseño para Sistemas Fotovoltaicos”. Si te interesa aprender más, te invito a comprar el curso)
Cuando un sistema fotovoltaico se conecta a la red pública, la instalación deja de ser únicamente una instalación interna del usuario y pasa a formar parte de un sistema eléctrico interconectado. Por esta razón, las compañías suministradoras de electricidad establecen una serie de requisitos mínimos orientados principalmente a seguridad operativa, protección de la red y claridad en la identificación de los equipos.
Aunque los procedimientos específicos varían entre países y compañías, existe un conjunto de criterios técnicos comunes en gran parte de México, Centroamérica y Sudamérica, derivados de normas internacionales como IEEE 1547, NEC Artículo 690, UL 1741 e IEC 62116, así como de normativas locales.
A continuación se presenta un resumen de los puntos que normalmente revisan las compañías suministradoras durante un proceso de interconexión.
A. Rotulado obligatorio del sistema

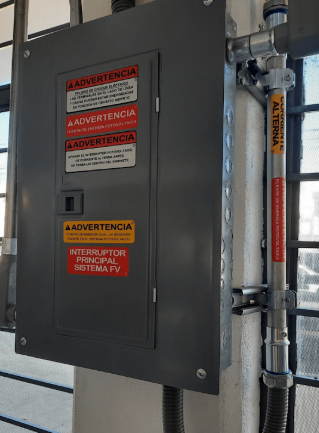

Uno de los aspectos más importantes en cualquier instalación fotovoltaica interconectada es la correcta identificación del sistema mediante rotulado permanente.
Las compañías suministradoras exigen que el sistema pueda identificarse claramente durante inspecciones, mantenimiento o emergencias, especialmente para el personal técnico que interviene en el sistema eléctrico.

Generalmente deben rotularse los siguientes elementos:
- Conductores y canalizaciones fotovoltaicas (DC y AC).
- Desconectores o seccionadores DC y AC.
- Inversores fotovoltaicos.
- Punto de interconexión con la red eléctrica.
- Equipos o conductores que pueden permanecer energizados aun cuando el interruptor principal esté abierto.
En muchos países estas prácticas derivan de criterios similares a los establecidos en NEC 690.31(G) y estándares equivalentes en normativas locales. Los requisitos generales del rotulado suelen incluir:
- Alto contraste visual (frecuentemente fondo rojo con letras blancas o negro sobre amarillo)
- Texto claramente legible desde una distancia razonable
- Material permanente resistente a radiación UV, humedad y condiciones exteriores
- Ubicación visible cerca del equipo correspondiente
El objetivo del rotulado no es operativo y de seguridad, permitiendo identificar rápidamente la presencia de generación distribuida.
B. ¿Qué revisa principalmente la compañía suministradora?
Durante el proceso de inspección o autorización de interconexión, las compañías eléctricas generalmente no realizan un análisis detallado del diseño eléctrico del sistema. En la mayoría de los casos, la responsabilidad del diseño recae en el instalador o ingeniero responsable.
En cambio, la revisión suele enfocarse en criterios básicos de seguridad y compatibilidad con la red, tales como:
- Correcto dimensionamiento del interruptor de interconexión
- Balance de fases en sistemas trifásicos
- Puesta a tierra adecuada del inversor y del sistema fotovoltaico
- Disponibilidad de un diagrama unifilar claro de la instalación
- Identificación y rotulado correcto del sistema.
En algunos países también se verifica:
- Capacidad del transformador de distribución local
- Relación entre potencia del sistema y demanda del usuario
- Ubicación accesible del punto de desconexión del sistema
Por lo tanto, la inspección suele centrarse en seguridad eléctrica básica y operación segura para la red de distribución.
C. Certificaciones del inversor
El inversor es el equipo crítico que permite la interacción entre el sistema fotovoltaico y la red eléctrica, por lo que debe cumplir con estándares internacionales de interconexión.
En la mayoría de los países de América Latina, los inversores utilizados para generación distribuida deben cumplir con alguna de las siguientes certificaciones o equivalentes:
- IEEE 1547 – Estándar para interconexión de recursos energéticos distribuidos con sistemas eléctricos
- UL 1741 – Certificación ampliamente utilizada en equipos de interconexión en Norteamérica
- IEC 62116 – Ensayo de detección de operación en isla
- Normativas nacionales equivalentes (por ejemplo NOM en México, RETIE en Colombia, SEC en Chile, entre otras)
Un requisito fundamental es que el inversor cuente con función anti-isla certificada.
La función anti-isla garantiza que el inversor se desconecte automáticamente cuando la red eléctrica pierde tensión, evitando que el sistema fotovoltaico energice accidentalmente una red desenergizada.
Esto es crítico para proteger a personal de mantenimiento de la red y equipos del sistema eléctrico.
⚠️ En prácticamente todos los países, sin certificación de anti-isla la interconexión a la red es rechazada.
D. Prácticas que generalmente no están permitidas
Las compañías suministradoras mantienen políticas estrictas respecto a prácticas que pueden comprometer la seguridad de la red o del sistema eléctrico del usuario.
Entre las situaciones que suelen provocar rechazo inmediato de la interconexión se encuentran:
- Uso de inversores sin certificación para conexión a red
- Conexiones directas sin interruptor de protección adecuado
- Derivación de energía antes del medidor de la compañía suministradora.
- Puentes eléctricos entre fases o neutros fuera del diseño autorizado.
- Instalaciones improvisadas sin protección contra sobretensiones o sin protecciones adecuadas.
Además, en muchos países se exige que la instalación cumpla con:
- Protección contra sobretensiones (DPS) en sistemas fotovoltaicos
- Canalizaciones y conductores adecuados para sistemas DC
Puesta a tierra conforme a la normativa local
Consideración final
Aunque cada país tiene regulaciones particulares, la tendencia en toda la región es que las compañías suministradoras prioricen tres aspectos fundamentales:
- Seguridad para el personal de la red eléctrica.
- Protección del sistema eléctrico de distribución.
- Identificación clara de los sistemas de generación distribuida.
Por ello, un sistema fotovoltaico correctamente diseñado debe cumplir no sólo con la normativa eléctrica, sino también con los requisitos de interconexión de la compañía suministradora correspondiente.
